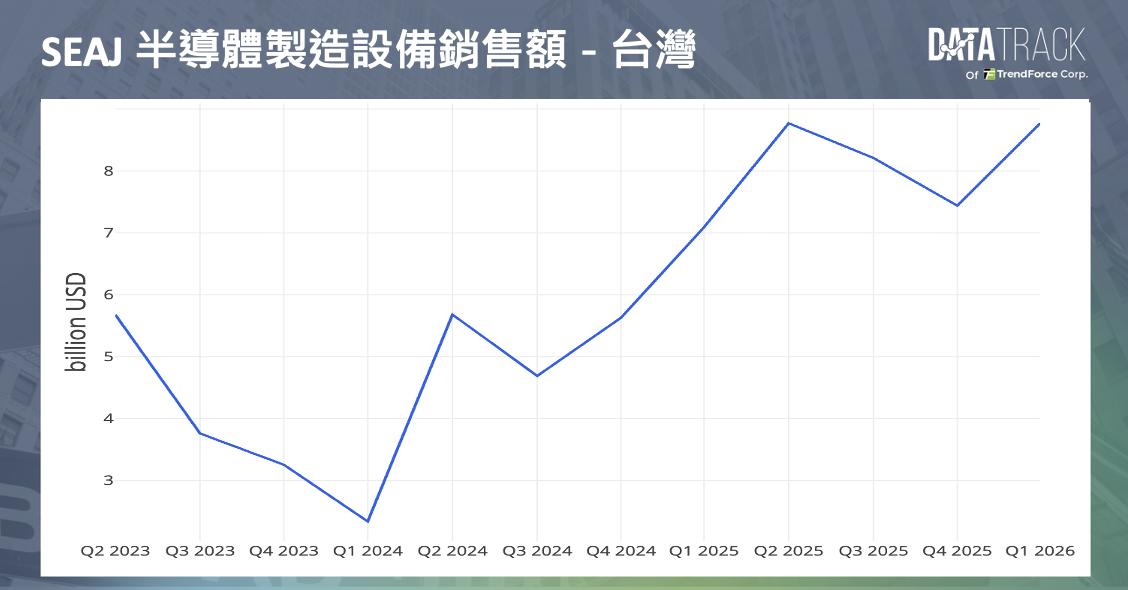

AI 投資正快速改變台灣的電力需求結構,經濟部在 2026 年 6 月公布最新《全國電力資源供需報告》,將 2026~2035 年用電需求年均成長率由前次預估的 1.7% 上修至 2.5%,為歷年預測第二高。台電內部評估則顯示,半導體產業用電量可能由 2026 年約 520 億度增加至 2035 年的 1,100 億度,占全台用電比重也將由 17% 升至 30%。十年後,台灣每 3 度電可能就有接近 1 度用於半導體製造。
這波需求同時來自先進邏輯製程、高頻寬記憶體(HBM)、先進封裝與 AI 資料中心(AI Data Center,AIDC)。製程愈複雜,需要運轉的生產設備、潔淨室、冷卻及廠務系統愈多。AIDC 則具有較高負載率與備援要求,使電力需求進一步集中於特定地區。經濟部目前已掌握至 2035 年約 1.1~1.2 GW 的 AIDC 用電申請量,電力系統另保留可因應約 2~3 GW 新增申請的供電餘裕。
| 關鍵指標 |
最新數據 |
統計口徑 |
| 全台用電需求年均成長率 |
約 2.5% |
經濟部預估,期間為 2026~2035 年 |
| 半導體產業用電量 |
2026 年約 520 億度、2035 年約 1,100 億度 |
台電內部評估 |
| 半導體占全台用電比重 |
2026 年約 17%、2030 年約 24%、2035 年約 30% |
台電內部評估 |
| AIDC 用電申請量 |
至 2035 年約 1.1~1.2 GW |
已掌握與預估的申請容量 |
| AIDC 供電規劃餘裕 |
約 2~3 GW |
可因應後續申請的系統餘裕 |
| 燃氣機組新增規劃 |
2026~2035 年累計約 26 GW |
台電與民營電廠合計規劃,非淨增加容量 |
產業擴建速度快於電力基礎建設
台灣 2025 年總用電量雖較前一年微幅下降,但傳統產業減產與節能效果掩蓋了半導體及資通訊產業的成長。當新增用電逐漸集中於晶圓廠、先進封裝與資料中心,供電壓力也會呈現明顯的產業與區域差異。
最大的挑戰在於產業建廠與供電建設之間的時間差。半導體廠等電子廠通常可在 2~3 年內完成建廠或擴建,部分業者透過改建既有廠房,速度還會更快。資料中心的建置週期通常也短於大型電廠。相較之下,大型電廠涉及土地取得、環評、地方溝通與長期施工,建設時間動輒超過十年,輸變電工程也可能受到土地取得、地方協調與施工進度限制,使新增負載早於完整供電能力到位。
為因應長期需求,經濟部規劃 2026~2035 年累計新增約 26 GW 燃氣機組,涵蓋台中、興達、通霄、大林、協和及部分民營電廠。然而,增加發電容量仍須搭配輸電線路、變電站、儲能與備援系統。太陽光電提高白天供電能力後,系統壓力也逐步移向夜間尖峰,需要燃氣、水力與儲能共同調度。AI 資料中心與半導體廠對電壓穩定及連續供電的要求較高。即使全台仍有供電餘裕,特定科學園區或都會地區若缺乏足夠的變電容量,個別專案仍可能面臨接電等待與選址限制。
電價凍漲壓抑通膨,成本則累積於台電財務
2026 年 3 月,電價費率審議會考量能源價格、民生物價與產業競爭力,決定維持平均電價每度 3.7823 元。電價凍漲可減緩能源成本向物價與企業支出傳導,卻也使燃料、電網及新增容量成本難以及時反映於終端價格。
截至 2026 年 5 月底,台電累積虧損仍達 3,672 億元,負債約 2.78 兆元,負債比率達 91.6%。接下來台電還需投入電廠、輸變電與儲能建設,若電價持續落後實際成本,資金缺口仍須透過舉債、政府增資或預算支應。但全面調高工業電價也未必能精準處理問題,經濟部在 2025 年 9 月電價審議時曾表示,當時產業電價已大致反映成本。
隨著 AI 與半導體用電持續增加,真正需要釐清的是新增電力成本應如何計價與分攤。大型晶圓廠或資料中心設立後,可能需要興建專用變電站、強化輸電、準備備援容量,並在夜間提供成本較高的穩定電力。若相關支出平均分攤給所有用戶,現行費率便難以反映不同用電時間、設置地點與供電可靠度要求所造成的成本差異。
電價改革將更強調大型用戶與系統成本分攤
未來電價改革可能更倚重既有的時間電價、契約容量費與需量反應制度,並進一步強化併網成本、尖峰負載及備援責任的差異化設計。大型用戶也可透過調整生產時程、建置儲能及參與需量反應,降低尖峰負載與系統成本。
《能源管理法》修正草案也沿著這個方向推進,立法院經濟委員會於 2026 年 7 月 22 日審查草案時,經濟部提出以契約容量 5 MW 作為初步討論門檻,規劃要求一定規模以上的能源用戶設置自用發電與儲能設備。經濟部表示,全台契約容量達 5 MW 以上的企業超過 700 家,涵蓋半導體、石化、鋼鐵、光電及 AI 資料中心等產業,但實際納管家數仍取決於最終門檻、設置比例、豁免條件與子法設計。
實際門檻、設置比例與過渡方式仍待修法及子法確認。經濟部表示,將考量都市型廠房、老舊工業區與產業場域限制,並以約五年作為過渡期基準。自用發電與儲能無法完全取代台電供電,但有助於降低尖峰需量、提供緊急備援,並分攤部分電網穩定責任。
電價上升將加深科技業與傳統產業分化
半導體與多數科技業具有較高獲利能力,對電價上升的承受力相對較強。塑化、紡織纖維、鋼鐵與零售業則面臨能源密集度較高、利潤率偏低及景氣下行等壓力,成本調整更容易直接侵蝕獲利。
惠譽信評於 2026 年 7 月指出,台灣能源價格尚未完全反映高能源成本。若電價上調 10%,塑化與紡織纖維產業的營業虧損可能進一步擴大,而半導體與多數科技業的承受能力相對較強。電價政策因此需要同時處理台電財務與產業差異,持續壓低價格可能削弱節能誘因與電網投資能力,快速全面調漲則可能加深產業獲利分化。較可行的方向是讓價格逐步反映供電成本,同時透過節能設備融資、製程改善與有期限的轉型配套,協助低利潤產業降低能源密集度。
AI 用電潮將重新定義台灣電力政策
台灣下一階段的電力挑戰,已從增加發電容量,延伸至產業擴張、電網投資與電價制度能否同步調整。隨著半導體與 AI 資料中心持續增加用電,政策重點將落在大型用戶新增需求所帶來的發電、輸變電與備援成本如何計價,以及區域電網能否在新廠投產前完成布建。
後續需觀察半導體用電量是否依照台電預測成長、AIDC 申請容量的實際落地比例、燃氣機組與輸變電工程能否如期推進,以及用電大戶設置自用發電與儲能設備的最終規範。AI 為台灣帶來出口、投資與產業升級機會,也使穩定且可負擔的電力成為企業投資的重要條件。電價改革的核心,將逐步轉向新增電力成本由誰負擔,以及如何在能源安全、產業發展與不同產業的承受能力之間建立更透明的分攤機制。
